旋转楼梯安装全流程解析:从结构设计到精准落地的技术要点

文章来源:狄姆斯 2025-04-23 11:51:19 38

旋转楼梯作为空间中的动态结构,其安装质量直接影响安全性与美观度。本文结合《建筑楼梯模数协调标准》(GB/T 50352)及工程实践,解析标准化安装流程,揭示关键技术细节。


旋转楼梯安装全流程解析:从结构设计到精准落地的技术要点


一、前期准备:技术交底与材料核验


(一)现场勘测与数据复尺

1.空间三维测绘使用激光测距仪(精度 ±1mm)测量安装区域的层高、洞口尺寸(含对角线误差≤3mm)、墙体垂直度(偏差≤2‰)。重点标注楼板承重梁位置,通过混凝土回弹仪检测楼板承载力(需≥2.5kN/㎡)。

2.设计图纸校验对比深化设计图与现场数据,确认楼梯旋转半径(误差 ±2mm)、中心轴定位偏差(≤5mm)、踏步高度极差(相邻踏步≤3mm,整体≤10mm)。若为异形空间,需通过 BIM 技术进行预拼装模拟。


(二)材料与配件验收

主材检验:

◦钢结构:核查钢材材质报告(Q235B 或 Q345B),表面防腐处理需达 Sa2.5 级标准,焊缝探伤检测(二级以上焊缝探伤比例≥20%)。

◦实木构件:含水率控制在 8%-12%,检查拼接处榫卯精度(配合间隙≤0.3mm),油漆涂层附着力需通过划格法测试(ISO 2409 标准,≤1 级)。

◦玻璃配件:采用 10mm 以上钢化玻璃(需提供 3C 认证),边缘倒棱处理(R≥2mm),厚度偏差≤±0.2mm。

五金件核验不锈钢扶手管壁厚≥1.5mm,固定件需为 304 不锈钢材质,膨胀螺栓规格不小于 M10,抗拔试验载荷≥8kN(现场抽检 5%)。


旋转楼梯安装全流程解析:从结构设计到精准落地的技术要点


二、基础施工:核心结构安装


(一)中心轴固定

1.定位放线通过铅垂线确定中心轴位置,使用墨斗弹出十字控制线,误差≤2mm。若为混凝土楼板,采用 M12 化学锚栓固定底座(钻孔深度≥110mm,清孔需用压缩空气);钢结构楼板则采用满焊连接(焊缝高度≥8mm)。

2.立柱安装中心钢柱垂直度偏差≤1/1000,通过水平仪与经纬仪双重校准。多层旋转楼梯需设置 telescopic joint(伸缩节),间距≤6m,预留 5-8mm 伸缩缝。


(二)龙骨与踏步安装

1.龙骨拼装采用 “分段预制 + 现场组装” 模式,弧形龙骨通过三维弯管机加工(曲率半径误差≤3mm)。各节龙骨对接处采用坡口焊接(角度 60°±5°),焊后进行 UT 探伤(缺陷等级≤Ⅱ 级)。

2.踏步固定

◦钢结构踏步:先安装角钢支撑(间距≤300mm),再铺设花纹钢板(厚度≥4mm),通过沉头螺栓固定(间距≤200mm),螺栓帽需做防腐处理。

◦实木踏步:在钢结构基层上粘贴减震橡胶垫(厚度 5mm),再用隐形五金件(如弹簧扣件)固定踏步板,拼接处预留 0.5mm 伸缩缝。

◦玻璃踏步:采用夹胶玻璃(厚度≥12+1.52PVB+12mm),底部设置不锈钢托条(宽度≥50mm),通过结构胶(固化时间≥72h)与龙骨粘结。


旋转楼梯安装全流程解析:从结构设计到精准落地的技术要点


三、细节处理:扶手与装饰工程


(一)扶手系统安装

1.立柱定位扶手立柱间距≤1000mm,通过激光投线仪确保上下对齐(垂直偏差≤3mm)。玻璃栏杆立柱需与玻璃槽口配合(间隙≤1mm),采用硅酮结构胶固定。

2.扶手拼接不锈钢扶手采用氩弧焊接(焊缝高度≥管材壁厚),焊口打磨至 Ra≤1.6μm;实木扶手拼接需做指接处理(长度≥3 倍截面宽度),表面涂饰需经 5 遍底漆 + 3 遍面漆工艺。


(二)收口与饰面处理

1.缝隙填充踏步与墙面间预留 8-10mm 伸缩缝,采用弹性密封胶(位移能力≥25%)填充,表面做圆弧倒角(R≥5mm)。

2.防滑处理实木踏步表面需做防滑开槽(深度 2-3mm,间距 80-100mm);石材踏步可采用火烧面或荔枝面工艺,摩擦系数≥0.6(湿态测试)。


旋转楼梯安装全流程解析:从结构设计到精准落地的技术要点


四、调试与验收:安全性能实测


(一)功能性测试

1.承重试验按《建筑结构荷载规范》(GB 50009)要求,在楼梯最不利位置施加 3 倍设计荷载(≥3kN),持续 24 小时后检测变形量(≤L/400,L 为楼梯跨度)。

2.噪音检测模拟正常行走工况,使用声级计测量噪音值(≤45dB),重点检测踏步与龙骨连接处的异响。


(二)合规性验收

1.尺寸偏差踏步宽度(外沿≥220mm,内侧≥150mm)、高度(160-210mm)、扶手高度(≥900mm,顶层临空处≥1050mm)需符合 GB 50352 标准。

2.安全防护栏杆净间距≤110mm,玻璃栏杆抗冲击性能需通过 100kg 沙袋撞击测试(落差 1000mm,无开裂)。

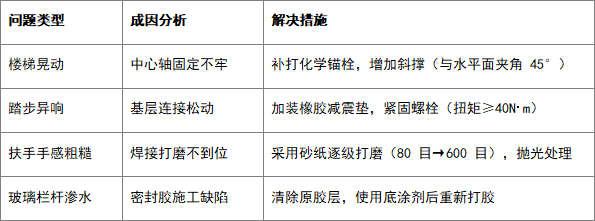

五、常见问题与解决方案

旋转楼梯安装全流程解析:从结构设计到精准落地的技术要点


六、施工管理要点

1.安全管控:高空作业需佩戴安全带(承重≥15kN),焊接区域设置防火毯,每日施工前进行班前安全交底。

2.进度控制:标准旋转楼梯安装周期约 15-20 天,其中钢结构安装占 40%,饰面工程占 35%,调试验收占 25%。

3.成品保护:安装完成后覆盖珍珠棉 + 硬质纸板,直至整体工程竣工,严禁尖锐物体碰撞。


旋转楼梯的安装是力学计算、工艺精度与美学表达的综合呈现。施工中需重点把控中心轴定位精度、龙骨焊接质量、踏步防滑处理三大核心环节,同时遵循 “先结构后装饰、先固定后微调” 的原则,确保最终成品兼具安全性与设计感。建议施工团队配备三维激光扫描仪,通过数字化手段实现毫米级精度控制,提升复杂曲面楼梯的安装效率。
